Cor Vlotlaan, Lomanlaan en Maarten Schrijverlaan

In de Cor Vlotlaan, Lomanlaan, Maarten Schrijverlaan en omgeving verleggen we de warmteleidingen van de kruipruimtes naar de straat. Dit maakt de leidingen beter bereikbaar voor onderhoud en zorgt voor een toekomstbestendige warmtevoorziening.

Waar werken we aan en waarom

De warmteleidingen liggen in deze wijk nog in de kruipruimtes van de woningen. Om de leidingen beter bereikbaar te maken voor onderhoud, leggen we de nieuwe leidingen aan in de straat. Vanaf de leidingen in de straat maken we aftakkingen voor het aansluiten van elke woning.
In de periode oktober t/m februari leggen we de nieuwe leidingen in de straat. Vanaf april starten we met het maken van de huisaansluitingen. Als we ook in uw woning de huisaansluiting gaan vervangen, nemen wij begin 2026 persoonlijk contact met u op om deze werkzaamheden te bespreken en in te plannen.

Aannemer Van Den Heuvel voert deze werkzaamheden voor ons uit.
Planning
Aanleg leidingen in de straat Oktober 2025 t/m februari 2026
Maken huisaansluitingen April 2026 t/m juni 2026

Bijzonderheden

  • Woningen blijven altijd bereikbaar. Tijdens de werkzaamheden kan dit met tijdelijke maatregelen zijn, zoals bijv. loopplanken.
  • Er zijn tijdelijk extra parkeervakken ingericht nabij de Lomanlaan.
  • Omleidingen worden duidelijk aangegeven met verkeersborden.
  • Tijdens de aanleg van de leidingen in de straat blijft warmte beschikbaar
  • Tijdens het maken van de huisaansluitingen, heeft u tijdelijk geen warmte en warm water beschikbaar. U ontvangt een paar dagen voor de onderbreking apart bericht over de exacte dag en tijd.

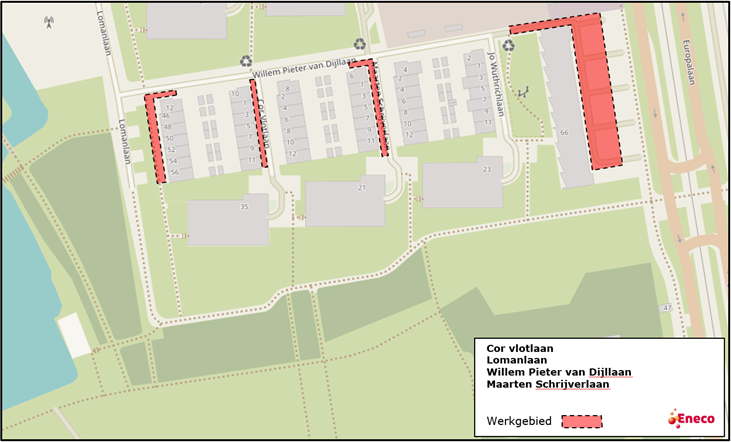

Projectgebied Cor Vlotlaan Rea Warmte
